Prolongació del dic de Llevant
Una rambla sobre el mar
Amb aquesta construcció es completa la cinquena alineació del dic, una obra que s’ha construït de manera quasi continuada al llarg d’aquests darrers dos segles, encara que per la conjuntura de cada moment i dels diferents cicles econòmics, aquestes alineacions han sofert diferents orientacions que han marcat la configuració final i global del dic.
Amb aquests 830 metres finals, el dic de l’Escullera aconsegueix una longitud total de 4.580 metres, suficients per garantir la protecció de les instal·lacions del Port i de les activitats comercials que s'hi duen a terme. Una gran obra que ha suposat una inversió de quasi 50 milions d’euros i que ha estat co-finançat per Fons de Cohesió Europeu. Molt possiblement aquesta serà la darrera ampliació del dic; les afectacions ambientals i altres situacions que caldrà considerar, orientaran el creixement del Port d’acord amb un nou model; un model ben diferent de l’actual i d’acord amb les noves exigències i requeriments d’una societat molt competitiva i en contínua evolució.
La prolongació del dic de Llevant, compta amb una aportació econòmica de la Unió Europea mitjançant els seus Fons de Cohesió de 22.587.904 €, import significatiu que suposa fins el 50% del total de la inversió.
Les obres d'aquest projecte consisteixen en la construcció d'un dic d'esculleres de 800 metres de longitud, en prolongar el darrer tram existent actualment. La secció, un cop contractada la proposta variant presentada per l'empresa NECSO – COPCISA, consisteix en un dic vertical a base de caixons de formigó, fondejats sobre una banqueta de fonaments d'escullera.

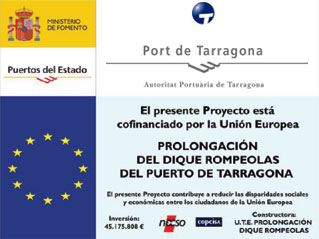

El present projecte contribueix a reduir les disparitats socials i econòmiques entre els ciutadans de la Unió Europea
Les característiques tècniques del projecte són les següents:
- Pressupost: 45.175.808 €
- Total Fons de Cohesió: 22.587.904 €

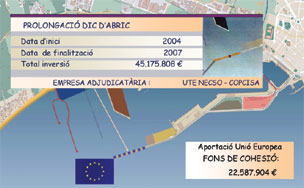

- Longitud de la prolongació: 830 metres
- Amplada: 24 metres
- Calat: de 23 a 27 metres
- Empresa adjudicatària: UTE NECSO - COPCISA
- Període d'execució: 2004-2007

Â
Â
Â
Â
Imatges de l'obra Prolongació dic de Llevant:
Â
-
Click to open image!
Click to open image!
-
Click to open image!
Click to open image!
-
Click to open image!
Click to open image!
-
Click to open image!
Click to open image!
-
Click to open image!
Click to open image!
-
Click to open image!
Click to open image!
http://www.porttarragona.cat/ca/autoritat-portuaria/pla-director/fons-cohesio.html#sigProGalleriaa58ec8bfd4
Â
